スケジューリングにおける作業工程訪問について

この説明は次のセクションに分かれています。

スケジューリングにおける訪問とは何ですか?

スケジューリング内の作業工程は、複数の訪問に分割できます。これは、たとえば、作業工程の期間がシフトよりも長い場合や、作業が午後に開始されるようにスケジュールされていてシフト内で全範囲を完了できない場合などに発生する可能性があります。資源は午後 (最初の訪問) に作業工程の作業を開始し、翌日に戻って作業を完了する場合があります (2 回目の訪問)。分割された一覧 - 作業工程には複数の割当があり、それぞれに訪問IDが付けられます。

注釈:作業工程の分割は 1 つの特定の資源に対して行われます。つまり、同じ作業工程のすべての訪問に同じ資源を割当る必要があります。

作業工程を複数の訪問に分割する

簡単な例

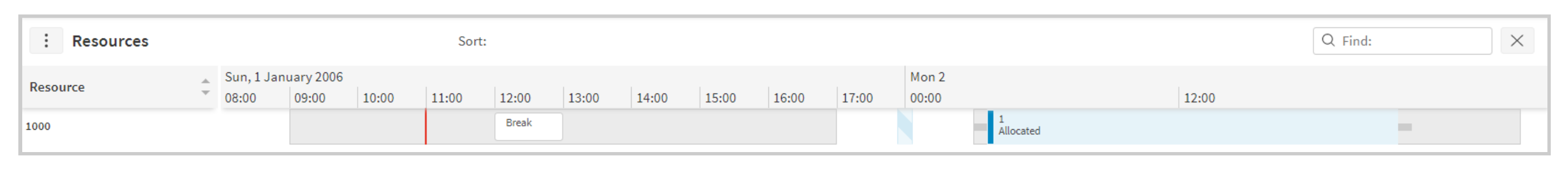

簡単な例として、11:00 に作成され、予想所要時間が 6 時間の作業工程を考えてみましょう。もし、複数訪問を許可が有効になっていない場合、当日に完了する時間が足りないため、スケジュールでは 2 日目にスケジュールすることを選択します。

分割訪問の簡単な例

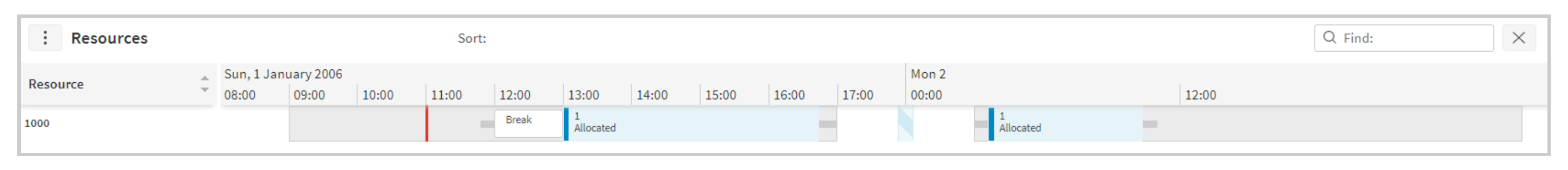

代わりに、作業工程で「複数訪問を許可」が有効になっている場合は、当日の休憩の直後から開始して、早めにスケジュールを設定できます。ただし、現時点では休憩中にタスクを中断することは許可されていないため、休憩前に開始するようにはスケジュールされていません。

簡単な例

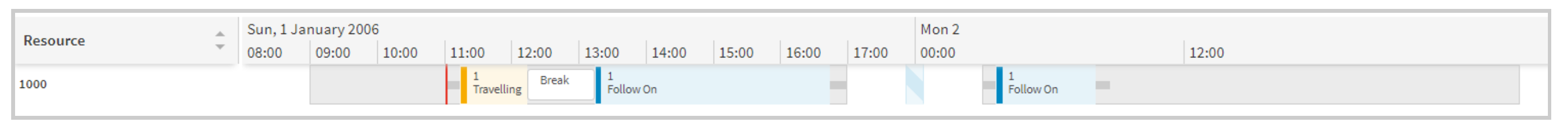

休憩によって作業工程が中断されることも許可されている場合は、資源がすぐにその場所への移動を開始するようにスケジュールすることが可能になり、作業工程は合計 3 回の訪問に分割されます。

簡単な例

訪問一覧 - パラメータ

スケジューリングにおける訪問処理を制御する一連のパラメータがあります。パラメータは次のとおりです。複数訪問を許可、最低訪問期間分割、割り込み、中断乗数、中断優先度、分割最小優先度の分割のスケジューリング原価これらのパラメータは、アクティビティタイプで定義できます。スケジューリング/基本情報 /スケジューリングアクティビティタイプそして一覧 - 作業工程自体にも影響します。アクティビティ タイプ設定は、アクティビティ タイプに対して作成されたすべての一覧 - 作業工程のテンプレートとして機能します。

訪問のスケジューリング

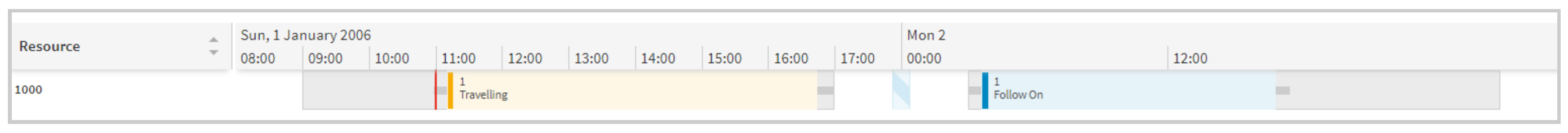

複数回の訪問がある作業工程は、単一訪問の作業工程とは異なる方法で処理されます。分割作業工程の場合、スケジュールから返されるデータには、<Activity_Status> エンティティ内の訪問ごとに行が含まれます。では割当、各割当レコードには、 訪問IDというフィールドに各訪問の ID が保持されます。作業工程が分割されていない場合、訪問ID は常に 1 になります。

訪問ステータス

分割作業タスクに特有のステータスが 2 つあります。これらのステータスは次のとおりです。フォロー対象そして訪問完了。

後続の訪問

完了するまでの時間

複数回の訪問がスケジュールされている一覧 - 作業工程の場合、作業の推定残り時間を追跡することは重要な側面です。これを追跡し、それに応じてアクティビティ全体の期間を更新するために、完了するまでの時間各訪問が完了したときに入力する必要があります。作業工程の所要時間が 5 時間で、2 回の訪問に分割されていると仮定します。訪問1 は 4 時間、訪問 2 は 1 時間です。1 回目の訪問を完了すると、完了するまでの時間。モバイルデバイスでは、これはレポートするステップ。

IFS Cloud Web では、完了するまでの時間の値は、その時点までに作業工程に費やされた実績時間を減算した作業工程期間にデフォルト設定されます。実績時間は、前回の訪問の作業割当の開始から完了まで計算されます(作業割当フィールドに表示される値。実際作業時間)。の価値は完了するまでの時間編集できます。前述の 5 時間のジョブの最初の訪問が完了するまでの時間の値 2 で完了すると仮定すると、後続の訪問は延長され、たとえば訪問2 は 2 時間になります。シフトと入力された値によっては、追加の訪問が作成される可能性もあります。同様に、ユーザーが訪問回数を減らすと、フォローアップ訪問の所要時間も短縮される。完了するまでの時間

未完了作業

資源が分割作業タスクの作業を完了できず、同じ資源が必ずしも作業サイトに戻らない場合、ステータス「未完了」を使用することをお勧めします。割当が「未完了」に設定されている場合、ユーザーは理由と「完了までの時間」を入力するよう求められます。残りの訪問はすべてキャンセルされ、タスクを再度計画するには手動による介入が必要になります。これにより、再訪問に分割アクティビティを使用するのではなく、再訪問の要件をより柔軟に設定できるようになります。作業割当を「未完了」に設定する場合は、理由を入力する必要があります。
