資源管理は IFS Cloud の一般構成品目であり、その資源アクティビティはさまざまなソースから作成できるため、時間ベースのフィールドでトランザクションを実行する場合は一貫したアプローチが必要です。したがって、資源管理に送信または受信されるタイムスタンプ付きの日付は、サーバー時間のみで行われ、必要に応じて、ローカル デバイスの稼働時間で表示されます。日時フィールドの表示は、表示されるページに応じて異なる方法で処理され、ユーザーには日時フィールドが次のように視覚化されて表示されます。
以下のセクションは、資源のタイムゾーン処理に関連するページの非網羅的なリストとして考えてください。

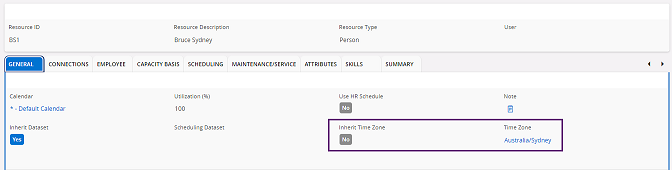

すべての資源にはタイムゾーンがあります。手動で設定することも、次のタイムゾーン優先継承ロジックによって導出することもできます。

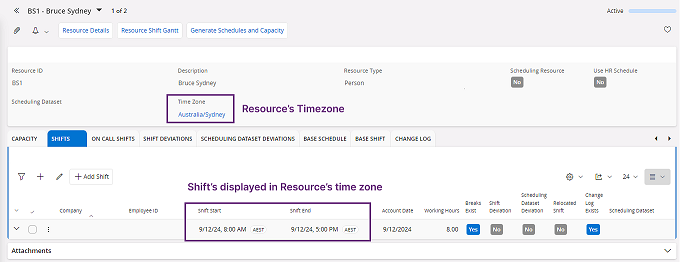

稼働時間一覧 - カレンダとシフト パターンは、定義されたアカウント日付の範囲に基づいて稼働時間のパターンを生成する静的オブジェクトです。シフトが生成されて資源のアベイラビリティに表示されると、カレンダー/シフト パターンで定義された時間に従って表示され、資源のローカル タイム ゾーン (資源のタイム ゾーンに関係なく) でシフトが表示されます。
たとえば、ニューヨーク (EDT、UTC -4) の資源の午前 8 時から午後 5 時までのシフトを示すデフォルトのカレンダは、シドニー (AEST、UTC+10) で同じシフト日時で作業する資源と同じように見えます。8-5pm と表示されます。ツールチップとカード ビューを使用して、UTC での日時とローカル デバイスの稼働時間を視覚化できます。

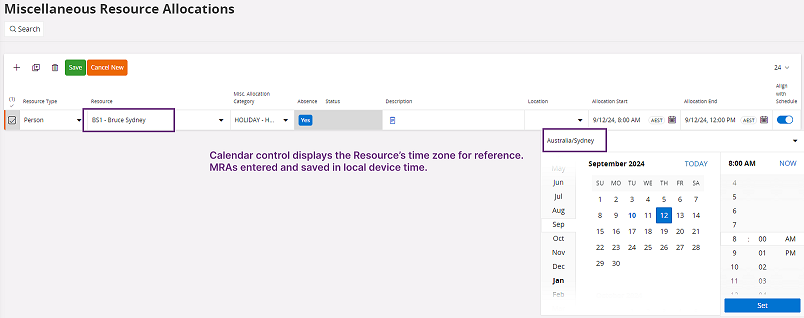

資源割当は、資源のタイムゾーンで入力され、保存されます。
単一または複数の資源に対してその他の資源割り当てを作成する場合、割当開始と割当終了日が資源のタイムゾーンで入力され、保存されます。

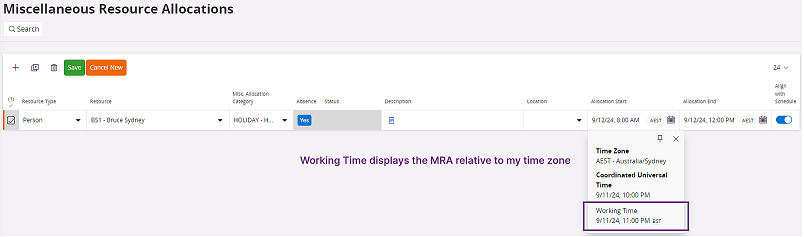

MRA を保存した後、タイムゾーン バッジ (勘定科目設定で有効になっている場合) をクリックすると、日付と時刻をユーザーの稼働時間で視覚化できます。
ツールチップとカード ビューでは、ローカル デバイスの稼働時間で日時が表示されます。

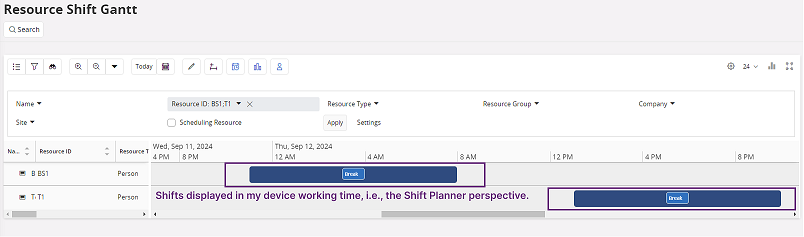

シフトと休憩の間隔は、資源シフト ガントでログインしたユーザーのローカル デバイス時間で表されます。たとえば、ストックホルム (CEST、UTC+2) のシフト計画担当者が、ニューヨーク (EDT、UTC -4) とシドニー (AEST、UTC+10) の資源に対して同じ 8-5 カレンダのシフトを生成すると、両方のシフトがローカル デバイスの稼働時間に対して表示されます。つまり、ニューヨークのシフトの資源の開始時間は 02:00 と表示され、シドニーの資源の開始時間は 16:00 と表示されます。つまり、ニューヨークの資源がシフトを開始するとき、ストックホルムのシフト計画担当者にとっては午前 2 時になります。
