プロジェクトコピー/サブプロジェクト

説明

要求に応じて、プロジェクトまたはサブプロジェクトを新しいプロジェクトまたはサブプロジェクトにコピーすることが可能です。

最も早くアクティビティを開始する日付を指定する必要があります。コピーするプロジェクトの日付情報はすべてこの値から計算されます。たとえば、以前の最早開始日 2019 年 9 月 1 日で、新しい日付として2020 年 9 月 1 日を適用する場合、すべてのアクティビティは 1 年前倒しされます。日付相殺は、すべての新しい日付を作成するときに指定、使用されるアクティビティの最早開始日に基づいて計算されます。アクティビティの新しい最早開始日と完了日は、前のプロジェクトの期間またはアクティビティの作業日数に応じて計算できます。

一覧 - サブプロジェクトと構成のコピー

サブプロジェクト構成の名前を変更するには、新しい名前とともにサブプロジェクト ID の最初の文字を入力します。次に例を示します。

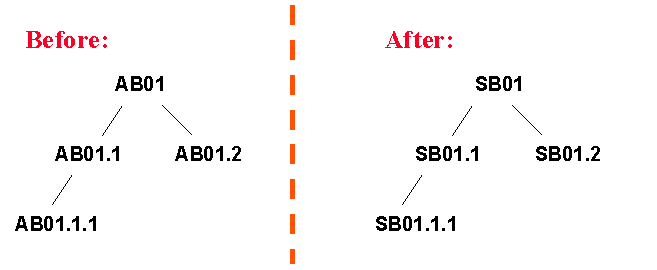

この例では、ソースサブプロジェクト名 AB が、宛先サブプロジェクトで SB に名前が変更されます。

宛先プロジェクトに同じ名前のサブプロジェクトが既に存在する場合、ソースプロジェクトから宛先プロジェクトにサブプロジェクトを直接コピーすることはできません。上記の接頭辞機能性は、このような状況で役立ちます。さらに、サブプロジェクト (親) の下にあるサブプロジェクト (子) はすべて同じ接頭辞を持つ要求があります。そうでない場合、サブプロジェクトをコピーすることはできません。したがって、少なくとも新しいプロジェクトでサブプロジェクトを再利用する要求がある場合は、すべてのサブプロジェクトに接頭辞を付けることをお勧めします。

プロジェクトの基になるレベルをコピーするときにも同じ問題が発生する可能性があります。同じプロジェクトにコピーできるようにするには、接頭辞を使用してサブプロジェクト構成全体の名前を変更する必要があります。同じ名前のサブプロジェクトを 2 つ持つことは許可されていないため、プロセス中は、コピーされたすべてのサブプロジェクトに新しい接頭辞を設定してサブプロジェクトの名前を変更する必要があります。

親サブプロジェクトが存在する場合、サブプロジェクトマネージャーは親サブプロジェクトと同じになります。そうでない場合、プロジェクトマネージャーはサブプロジェクトマネージャーとして設定されます。

「最早開始日/稼働日数の要求元コピー」オプションを選択した場合、アクティビティはソース アクティビティの最早開始日と稼働日数に基づいてコピーされます。最早開始日/最早終了日を選択した場合、コピーされたアクティビティの日付はソース アクティビティの日付に基づいて決定されます。

コピーオプション

プロジェクトコピー/サブプロジェクトの追加設定

オプション 利用可能対象 プロジェクトコピーアシスタント サブプロジェクトコピーアシスタント
接続ドキュメント プロジェクトレベル

このスライダー スイッチと対応するスライダー スイッチ (該当する場合) がオンの場合、プロジェクト、サブプロジェクト、アクティビティなどに接続されているすべてのドキュメントがコピーされます。

-
マニュアル接続設定 プロジェクトレベル このスライダー スイッチがオンの場合、プロジェクト/マニュアル接続ソースプロジェクトのタブがコピーされます。スライダー スイッチは規定で消去に設定されます。 -
制約 アクティビティレベル このスライダー スイッチがオンの場合、ソース アクティビティのすべての制約がコピーされます。 -
依存性 アクティビティレベル このスライダー スイッチがオンの場合、プロジェクトアクセスに関係なく、ソースプロジェクトに接続されているが宛先プロジェクトに存在しないすべての依存性がコピーされます。 -
アクティビティクラスと値 アクティビティレベル このスライダー スイッチがオンの場合、子アクティビティで定義されているすべてのアクティビティクラスは、グローバルに有効であり、使用がブロックされていない場合に常にコピーされます。アクティビティクラスの有効性がプロジェクトレベルに設定されている場合、アクティビティ クラスの有効性はプロジェクト内でのみコピーされます。 -
進捗テンプレート アクティビティレベル このスライダー スイッチがオンの場合、ソース アクティビティで定義されているすべての進捗テンプレートがコピーされます。 -
責任者 アクティビティレベル
  • サブプロジェクト:
    責任者スライダー スイッチがオンで、サブプロジェクトマネージャーに有効なユーザーが接続されていないか指定されていない場合は、プロジェクトマネージャーがサブプロジェクトマネージャーとして設定されます。スライダー スイッチがオフの場合、プロジェクトマネージャーはサブプロジェクトマネージャーになり、会計責任者は定義されません。

  • アクティビティ:
    責任者スライダー スイッチがオンで、ソースアクティビティの責任者が指定されていないか、その責任者が宛先プロジェクトへのアクセス権を持っていない場合は、宛先サブプロジェクトの責任者が宛先アクティビティの責任者として設定されます。送金先の会計責任者は送金元と同じになります。そうでない場合は、ソースサブプロジェクトの会計責任者がアクティビティの責任者として設定されます。

    スライダー スイッチがオフの場合、ソース サブプロジェクトの責任者と会計責任者は、宛先アクティビティでも同じになります。

  • タスク:
    ソースタスクの責任者がいない場合、または責任者が宛先プロジェクトにアクセスできず、責任者スライダー スイッチとタスクスライダー スイッチがオンの場合、宛先アクティビティの責任者がタスクの責任者として設定されます。

-
タスク アクティビティレベル このスライダー スイッチがオンの場合、ソースプロジェクト内のすべてのアクティビティに接続されているすべてのタスクがコピーされます。 -
ドキュメントパッケージ アクティビティレベル このスライダー スイッチがオンの場合、ソースプロジェクト内のアクティビティに接続されているすべてのドキュメントパッケージがコピーされます。 -

以下のオプションは、同じ会社に属するプロジェクトをコピーする場合にのみ表示されます。

オプション 利用可能対象 プロジェクトコピーアシスタント サブプロジェクトコピーアシスタント
プロジェクト見積一覧 プロジェクトレベル

このスライダー スイッチがオンの場合、ソースプロジェクトに接続され、その他の需要連番を持たないすべてのプロジェクト見積リストがコピーされます。

-
原価/売上詳細構成 プロジェクトレベル このスライダー スイッチがオンの場合、原価/売上の内訳構成の ID が宛先プロジェクトにコピーされます。 -
資源基準 プロジェクトレベル

このスライダー スイッチがオンの場合、プロジェクトアクセスに関係なく、宛先プロジェクトに存在しないソースプロジェクトのすべての資源基準がコピーされます。

このスライダー スイッチがオンの場合、プロジェクトアクセスに関係なく、宛先プロジェクトに存在しないソースプロジェクトのすべての資源基準がコピーされます。
転記指定情報 プロジェクトレベル このスライダースイッチがオンの場合:
  • すべてのサブプロジェクトに関連するプロジェクト設定パラメータ/転記指定タブの情報 (ワイルドカード記号 * で示される) は、ソースのすべてのサブプロジェクト(*) 情報レコードに置き換えられます。
  • 特定のサブプロジェクトに対する対象プロジェクトのプロジェクト設定パラメータ/転記指定タブ内の既存の情報は削除されません。
  • サブプロジェクトの名前が変更された場合、ソースプロジェクト設定パラメータ/転記指定タブの情報は、関連する名前変更されたサブプロジェクトと正しい宛先プロジェクト ID とともにコピーされます。
ソースプロジェクトのプロジェクト設定パラメータ/転記指定タブ内の、すべてのサブ プロジェクトに関連する情報 (ワイルドカード記号 * で示される) はコピーされません。

このスライダースイッチがオンの場合:

  • 選択したサブプロジェクトに関連するソースプロジェクトのプロジェクト設定パラメータ/転記指定タブの情報がコピーされます。
  • 対象プロジェクトのプロジェクト設定パラメータ/転記指定タブにある既存情報は削除されません。
  • サブプロジェクトの名前が変更された場合、ソースプロジェクト設定パラメータ/転記指定タブの情報は、関連する名前変更されたサブプロジェクトと正しい宛先プロジェクト ID とともにコピーされます。
予算作成と予測のためのプロジェクト通貨設定 プロジェクトレベル このスライダー スイッチがオンの場合、ソースプロジェクトの通貨コードとプロジェクト通貨タイプがコピーされます。 -
予算作成と予測のための複数通貨設定 プロジェクトレベル

このスライダースイッチと複数通貨での予算ソースプロジェクトがオンの場合、宛先プロジェクトでも複数通貨が有効になります。また、ソースプロジェクトから予算通貨タイプもコピーされます。

-
価格情報 プロジェクトレベル

このスライダースイッチがオンで、宛先プロジェクトにデータがない場合、または値が使用されていない場合、ソースプロジェクトのプロジェクト設定パラメータ/価格設定/価格情報マルチカンパニー売上報告メソッドの情報が宛先プロジェクトにコピーされます。

宛先プロジェクトの既存の値が使用されている場合、ソースプロジェクト価格情報の情報によって既存の宛先値が置き換えられますが、マルチカンパニー売上報告メソッドは置き換えられません。

-
資源 アクティビティレベル

このスライダー スイッチがオンの場合、ソースプロジェクトと宛先プロジェクトが同じ資源基準を共有している限り、ソースアクティビティに接続されているすべての資源がコピーされます。
ソースアクティビティ資源に計画数量がある場合、宛先アクティビティ資源の配賦タイプはPROFILEして設定されます。規定が設定されていない場合、LINEARに設定されます。アクティビティ資源がコピーされると、コピーされたパラメータに従って、そのアクティビティ資源の配賦が生成されます。

-
報告コード アクティビティレベル このスライダー スイッチがオンの場合、次の条件を満たすすべての報告コードが宛先アクティビティにコピーされます。
  1. 派遣先の会社に所属します。
  2. 現在まで有効なアクティビティ報告コードがシステム日付よりも大きいです。
  3. アクティビティ報告コードの有効日付は、基本情報 (IFS/人材で定義) 内の同じ報告コードの有効期間に属します。
-
その他需要 アクティビティレベル このスライダー スイッチがオンの場合、ソースプロジェクトと既定のサイト内のすべての品目要求と品目なしのその他の要求がコピーされます。ユーザーは、これらのさまざまな要求が関連付けられているアクティビティにアクセスできる必要があります。

接続ドキュメントがオンの場合、その他の要求に関連付けられているドキュメントもコピーされます。
プロジェクト見積一覧がオンの場合、ソースのその他の要求に関連付けられている PQL もコピーされます。
このスライダー スイッチがオンの場合、ソース サブプロジェクトとサイトのすべての品目要求と品目以外の要求がコピーされます。ユーザーは、これらのさまざまな要求が関連付けられているアクティビティにアクセスできる必要があります。

接続ドキュメントがオンの場合、その他の要求に関連付けられているドキュメントもコピーされます。
プロジェクト見積一覧がオンの場合、ソースのその他の要求に関連付けられている PQL もコピーされます。

前提条件

システム効果
