作業順序構成テンプレート

導入

作業順序構成 (ELS) テンプレートは、作業順序構成 (ELS) と実行ロジック順序 (ELO) を作成するために使用されます。

グループ化基準は、製品モデルとグループ化 ID の有効な組み合わせに対して定義する必要があります。グループ化基準を定義したら、その基準に基づいて基本情報を取得できるようにする必要があります。基本情報は、ELS テンプレートのグループ化ノードを定義するために使用されます。この機能については、次の章でさらに詳しく説明します。

作業順序グループ化基準

ELS を定義するために整備指示とサブタスクのどの属性を使用するかを定義することができます。これは、ELS テンプレートで使用可能な定義済みのグループ化基準を使用して行われます。グループ化基準は、要件に応じてグループ化、順序付け、および整理できる次のグループ化要素で構成されます。

グループ化基準は、製品モデルとグループ化 ID ごとに定義されます。グループ化 ID の主な目的は、インスタンス、さまざまな種類のメンテナンス訪問を処理する必要がある場合など、製品モデルごとに定義できるグループ化基準の数に柔軟性を提供することです。

ELS テンプレートの生成時に含まれる基本情報の量を制限するには、生成時に含める基本情報を定義できます。これは、作業順序計画に含むグループ化要素に対応する関連する基本情報レコードのオプションを有効または無効にすることで行われます。

グループ化の基準とその動作の例を次に示します:

製品番号 モデル番号 グループ化 ID グループ化の説明 ステータス
ファイター F-16 MAJ メジャーチェック 有効
グループ要素 グループ条件 連番 構成内レベル
実施フェーズID 1 1
機能番号
資源
整備指示部位
ゾーンID 2 2

この例のデータを使用すると、グループ化基準が最初に実施フェーズ別にグループ化され、次にゾーン別にグループ化されていることがわかります。構成内レベルは、グループ化ノードが作成されるレベルの数を設定するために使用されます。ここでは、グループ化ノードが構成の 2 つのレベルに作成されることがわかります。下の図解をご覧ください。最初のグループ化ノードは、作業順序計画に含むオプションが有効になっています (例: REC/IND)。2 番目のグループ化ノードは、有効な実行フェーズとゾーンの組み合わせ用です (例: REC/IND-100)。実績の ELS ノードは、構成の 3 番目のレベルにあります。構成レベルが入力されていない場合、構成は1 つのレベルのみで作成されます。

グループ化 ID はステータスに依存します。次のテーブルは、グループ化 ID の有効なステータスを示しています。

ステータス 説明
新規
  • 作成時に、グループ化 ID は自動的にこのステータスに設定されます。
  • このステータスでは、グループ化基準を定義または変更できます。
  • グループ化条件を再定義オプションが選択されると、グループ化 ID はこのステータスにリセットされます。
準備中
  • グループ化 ID は、グループ化条件一式 メニューオプションが選択された際に、このステータスに自動的に設定されます。
  • このステータスでは、グループ化基準を定義したり変更したりすることはできません。
  • 生成された ELS テンプレートは、先行情報などを追加することで調整でき、正しい実行ロジック連番を設定できます。
有効
  • メンテナンス作業を実行するための正しい実行ロジック連番の設定が完了したら、ELS テンプレートをこのステータスに移動します。
  • グループ化 ID を使用して、保守オーダーELS を作成できます。
  • このステータスでは、グループ化基準を定義したり変更したりすることはできません。
再計画
  • このオプションを使用してステータスを準備中からアクティブに戻します。ただし、保守オーダーが ELS テンプレートに接続されていない場合に限ります。
  • これを実行すると、グループ化 ID は保守オーダーで使用できなくなります。
廃版
  • グループ化 ID は、保守オーダーの ELS の作成には使用できません。
  • 保守オーダーが ELS テンプレートに接続されている場合、テンプレートを廃版に設定することはできません。
再アクティブ化
  • このオプションを使用してステータスをアクティブから廃版に戻します。

次のテーブルは、グループ化 ID で使用できるさまざまなメニュー オプションを示しています。

メニュー オプション 説明
グループ化条件一式 基本情報を取得し、定義されたグループ化基準に基づいて ELS テンプレートを作成するために使用されます。このオプションを実行すると、順序付けのために選択されたグループ化要素のすべての基本情報値が取得され、ガントチャートとテーブル形式 (つまり、ELS 順序計画タブとELS ノードタブ)。作業順序計画に含むオプションが有効になっている基本情報のみが、テンプレートを生成するときに考慮されます。
グループ化条件を再定義 グループ化の基準を変更して最初からやり直す場合は、この機能を使用します。これが完了すると、ELS テンプレートに定義されたすべての実行ロジック順序計画が削除され、グループ化 ID のステータスが新規にリセットされます。
グループ化テンプレートをコピー この機能を使用して、グループ化の基準や順序などの情報を、あるグループ化テンプレートから別のグループ化テンプレートにコピーします。これは、グループ化テンプレートの設定が類似している場合に便利です。
グループ削除 ELS テンプレートを削除するために使用されます。グループ化 ID、接続されたグループ化基準、および実行された順序計画は削除されます。

作業順序構成テンプレート

ELS テンプレートは、グループ化条件一式関数を実行すると自動的に生成されます。

グループ化の基準が定義され、グループ化条件一式関数が実行されると、順序計画をサポートするために選択されたグループ化要素の基本情報で定義されたデータが取得されます。これを実行すると、グループ化要素は、指定された連番によって設定された優先順位に基づいて連結されます。生成された ELS テンプレートは、ガントチャートまたはテーブル形式で表示できます。 注釈:先行タスク情報は自動的に設定できないため、ガントチャートまたはテーブルのいずれかで先行タスク情報を手動で定義する必要があります。また、グループ化ノードの先行ノードと後続ノードを簡単に定義するには、先行及び後続作業を定義 (&D) 関数を使用します。

上記の例を続けて、実施フェーズとゾーンの基本情報に次の値が定義されていると仮定します:

実施フェーズ ゾーン
1) REC/IND 100
2) 報告 200
3) 検査 300

サンプル データに基づいて、ELS テンプレートは次のように生成されます。入力できる先行作業情報の例は、このテーブルの先行作業列に示されています。

製品番号 モデル番号 グループ化 ID グループ化の説明
ファイター F-16 MAJ メジャーチェック
ノード ID グループ化ノード 先行作業
1 REC/IND-100
2 REC/IND-200 REC/IND-100
3 REC/IND-300 REC/IND-200
4 REP-100 REC/IND-300
5 REP-200 REP-100
6 REP-300 REP-200
7 INSP-100 REP-300
8 INSP-200 INSP-100
9 INSP-300 INSP-200

ELS テンプレートを使用すると、メンテナンス訪問中に作業を実行するための一般的な連番となる実行ロジック連番を設定できます。訪問に ELS が関連付けられると、メンテナンス訪問のさまざまなイベントコードに割り当てられたすべての整備指示とサブタスクが、構成内の関連する ELS グループ化ノードに自動的に割り当てられます。

ELS テンプレートガント

多くの場合、ELS テンプレートでは大量のデータが生成され、テーブルビューでの作業が複雑になることがあります。このようなインスタンス、ガントチャートを使用して ELS テンプレートのグラフィカル ビューを取得し、さまざまなノード間の依存関係 (順序計画) を簡単に描画できます。ガントチャートは、構成内のノードをテキストで表示するために使用できるナビゲータと、グループ化されたノードをグラフィカルに表示するために使用できるチャートで構成されています。

チャートには、保守オーダーと ELS 内の各グループ化ノードの概要バーが表示されます。保守オーダーの概要バーは黒で表示され、構成内の各グループ化ノードの概要バーは灰色で表示されます。グラフィカル オブジェクト構成から関連するノードを選択することで、保守オーダー全体または特定のグループ化ノードの内容を展開したり折りたたんだりできます。

ELS 内の各実行ロジック順序 (ELO) ノードと整備指示は、ガント チャートに水平アクティビティ バーとして表示されます。各アクティビティ バーの長さは、ELO/整備指示の計画された開始日から終了日までの時間の長さによって異なります。ノードまたは整備指示のステータスが変更されると、ノードまたは整備指示カードのアクティビティ バーの色が自動的に変更されます。適用可能な色は、ガント凡例にリストされています。これにより、ELS で作業の進行状況を簡単に確認できるようになり、メンテナンス訪問の進行状況を追跡する場合に役立ちます。

ズームインまたはズームアウト ボタンを使用して、タイムスケールを拡大または縮小できます。ガント チャートの解像度、つまりスケール(インスタンス、情報を毎日表示するか毎週表示するか) を変更できます。

チャートでは、グループ化ノードは両端に逆三角形があるグラフ バーで示され、ELS ノードは青いバーで示されます。

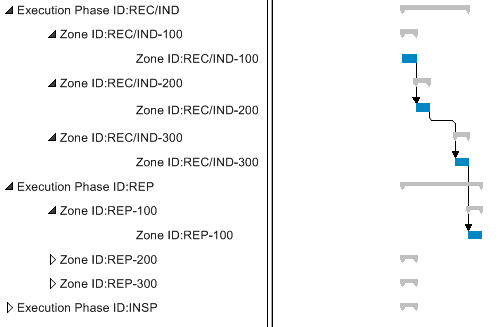

異なるノード間にリンク (先行ノードと後続ノード) を作成するには、ガント チャートで依存関係の作成モードを有効にする必要があります。ガント チャートに加えられた変更は自動的にテーブルに反映され、その逆も同様であることに注意してください。
