この説明は次のセクションに分かれています:
保守計画スケジューラー (MPB) は、主に、スケジューリング クライアントを使用して、資源を割当または引当しながら、サイトでの作業オーダーや予防保全をスケジュールすることです。これは、特定の時点で保守計画スケジューラーに実際にロードされる作業オーダー/予防保全および資源によって課される制約のみを考慮し、サイトで使用可能なすべての作業オーダー/予防保全および資源を考慮するわけではありません。また、作業工程/PM 作業リストに使用される資源のスケジューリング能力が有限か無限かによっても異なります。IFS/運用計画が使用される場合、運用計画から派生する施設/設備のアクセシビリティも考慮してスケジューリングを実行できます。スケジューリング プロセスは、作業オーダー/PMアクション発生、作業工程/作業リスト、資源、カレンダーなどのグラフィカルな表現によってサポートされます。この強力なグラフィカル インターフェースを使用すると、スケジュールをインタラクティブに操作できます。ドラッグ & ドロップを使用して、作業工程/作業リストおよび資源をタイムラインに沿って移動し、要件に合わせてスケジュールすることができます。変更内容はデータベースに保存され、変更された作業オーダーと PMアクションがそれに応じて更新されます。保守計画スケジューラーに表示されるデータは、データベース内のデータと常に同期されているわけではないことに注意してください。特定の時点のデータベースの最新データを表示するには、保守計画スケジューラーにデータを再ロードする必要があります。
保守計画スケジューラー ソリューションは、以下の機能を提供します。
保守計画スケジューラー ソリューションには、次の IFS Cloud 構成品目が使用されます。
さらに、以下のソリューションは、保守計画スケジューラー ソリューションと併用することはできません。
大量のデータがロードされるシナリオでは、処理時間が大幅に長くなり、プロセスが完了するまでアプリケーションが使用できなくなる可能性があります。通常、処理時間はデータ負荷に比例して増加し、データ負荷が大きい場合はパフォーマンスへの総合的な影響が大きくなる可能性があります。この問題を解決するために、ユーザーは、保守計画スケジューラーを起動するときに、提供されているトグルを使用して、データの読み込みをバックグラウンド ジョブに委任することを選択できます。
IFS/保守計画スケジューラーを使用して作業オーダー/予防保全をスケジュールするには、作業オーダー サイトで MPB が有効になっている必要があります。
保守計画スケジューラーは、IFS/保守計画スケジューラーまたは計画ネットワーク用IFS/保守計画スケジューラーを使用して開かれます。ステータスが「不具合報告」、「作業要求」、「確認」、「準備中」、「準備完了」、「リリース済及び作業開始済」の作業オーダーを MPB にロードできます。ただし、これらの作業オーダーにステータスが「作業完了」以上の作業工程が含まれる場合、その作業工程は MPB にロードされません。さらに、作業開始済の作業工程をロードする時、常に MPB 内で計画開始日は実際開始日で上書きされ、計画終了日は実際開始日 + 間隔で上書きされます。これにより、MPB 内で作業開始済の作業工程をスケジュールを設定したり、スケジュールを取り消したりすることができなくなります。
「アクティブ」ステータスの予防保全アクションを MPB にロードして、予防保全の発生をスケジュールできます。IFS/運用計画を使用する場合、ステータスが「アクティブ」および「準備中」の運用計画をロードすることができます。[IFS/MPB ロード] ダイアログ ボックスで必要なフィルター基準に基づいて、スタンドアロンの作業オーダー、作業オーダー構成、予防保全発生のサブセットをロードできます。
保守計画スケジューラー内のスケジューリングでは、作業工程/作業リスト、資源のアベイラビリティ、資材のアベイラビリティ、および施設/設備のアクセシビリティで定義されたスケジュール要件に基づいて、すべての制約を満たす最適化されたスケジュールが提供されます。スケジュールを保存すると、作業工程、作業リスト、作業オーダー、または PMアクション発生の計画開始日と完了日が更新され、各作業工程または作業リストの資源割当が更新されます。また、作業工程や作業リスト、作業オーダーや PMアクションの発生のスケジュール ステータスも更新されます。
作業工程/PM 作業リスト/PMアクションで定義された情報セット (作業工程の最早開始日/確定開始日、PMアクション発生など)、資源需要で定義された資源要件、作業工程/作業リスト間の依存関係は、スケジュール時に満たす必要があるスケジュール要件と見なされます。さらに、IFS/運用計画が使用される場合、1 つの保守期間内でのスケジューリング、スケジューリング稼働時不可作業工程/作業リストのスケジュールなどの情報は、特定のスケジュール シナリオ中のスケジュール要件として考慮されます。作業工程または PM 発生での最遅終了日時は、スケジュール中に達成されるスケジュール目標と見なされます。ただし、最遅終了日時より前にオーダーをスケジュールできない場合は、遅延作業工程/作業リストとして示されます。また、作業工程/作業リストには、保守部門、資源グループ、資源、チームなどの資源制約が定義されています。資源割当は、この資源制約も満たすように行われます。
個人、個人グループ、工具/設備、工具/設備グループは、保守計画スケジューラーの資源と見なされます。特定のサイトのメンテナンス資源として定義されているすべての資源は MPB にロードされ、資源ナビゲーターにおける構成に似た資源構成を表します。ネットワーク計画のために MPB がロードされる場合、資源グループが複数のサイトに接続されていると、資源構成はサイトごとに複製されます。資源は、作業工程/作業リストに定義された制約と作業オーダー作業工程/PM のスケジュール要件に基づいて、作業工程/作業リストに割り当てられます。保守部門、個人グループ、個人、チームは、個人の制約として考慮されます。工具/設備の制約は、保守部門、工具グループ、および工具ID です。ただし、資源をタスク ロールに手動でドラッグすることで、制約を破って資源を割り当てることも可能です。
資源のアベイラビリティはカレンダーと連動しています。各個人を IFS/資源ナビゲーターのカレンダーに接続できます。MPB はこのカレンダーを使用して、個人のアベイラビリティを決定します。個人カレンダーが使用できない場合は、個人の主な雇用に関連付けられているカレンダーである保守部門カレンダーがスケジュールに使用されます。工具の場合、工具/設備に接続されているカレンダーが考慮され、それが利用できない場合は、工具が接続されている保守部門カレンダーが考慮されます。資源超過は、資源が使用不可であることを定義する場合にも使用されます。
さらに、無限およびグループの資源の概念があります。つまり、人または工具グループを資源として定義でき、無限または有限の容量で定義できます。次に、タスク ロールの割当として資源グループを割り当てることが可能になります。資源グループの容量が無限である場合、一度に任意の数の作業工程/PM 作業リストを無限の資源グループに割り当てることができます。
品目のアベイラビリティは、「無限」、「有限」(特定のリード タイム内)、または「常に有限」として定義できます。作業オーダー/PM の資材明細が作業工程/作業リストに接続されており、資材が IFS/在庫品目で「有限」または「常に有限」として定義されている場合、MPB では資材のアベイラビリティが考慮されます。アベイラビリティが無限の品目は MPB によって無視されます。アベイラビリティが有限の品目については、MPB はスケジュール時に必要な数量を確認します。必要な数量は、既存の供給から設定することも、品目のリード タイム内の新規供給から設定することもできます。品目のリード タイムを過ぎると、MPB は品目のアベイラビリティが無限であると仮定します。常にアベイラビリティが有限の品目の場合、作業工程/作業リストをスケジュールするには、必要な数量が利用可能である必要があります。MPB はスケジュールに従って、資材が消費された数量と日時を記録します。
これは、IFS/運用計画が使用されている場合にのみ適用されます。オブジェクト アクセシビリティは、IFS/運用計画で定義されたどの運用アクティビティでもオブジェクトが使用されない時間計画です。これは、設備オブジェクト構成に接続されたアクティブな運用計画と、施設/設備と運用計画間の運用モード接続から派生します。詳細については、施設/設備アクセシビリティを使用したスケジューリングを参照してください。オブジェクトのアクセシビリティは、作業オーダー/PM でスケジューリング稼働時不可の場合、または作業オーダー/PMアクションの発生を1 つのメンテナンス期間内でスケジュールする必要がある場合にのみ考慮されます。作業工程は、作業工程に接続されたオブジェクトに基づいて、異なるオブジェクト アクセシビリティを持つことができます。実際の施設/設備が作業工程で使用可能な場合、そのオブジェクトはオブジェクト アクセシビリティを派生させるものとみなされます。実際の施設/設備が利用できない場合は、報告済オブジェクトが取得されます。作業オーダーのすべてのタスクを 1 つのメンテナンス期間内にスケジュールする必要がある場合、全体的なオブジェクト アクセシビリティは、その作業オーダーのすべての作業工程のオブジェクト アクセシビリティの累積から派生します。PM 作業リストの場合、作業工程のオブジェクト アクセシビリティは、PM ヘッダーに接続されているオブジェクトを考慮して決定されます。
MPB 内の作業工程/PM 作業リスト、および IFS/作業オーダ準備や IFS/PMアクションには、さまざまなスケジューリング ステータスがあります。ステータス間には 1 対 1 の一致はありませんが、ステータス間には論理的な関係があります。
IFS/作業オーダ準備または IFS/PMアクション内では、作業工程/PM作業リストのスケジューリング ステータスは「再計画が必要」、「スケジュール済」、および「未スケジュール」です。ステータス「再計画が必要」は、作業工程/PM 作業リストが新しく作成された場合、または 任意の作業工程/PM 作業リストまたは作業オーダー/PM のデータが変更され、MPB スケジュールに影響する場合に使用されます。作業工程/PM 作業リストのステータスが「スケジュール済」の場合、MPB で作業工程/PM 作業リストがスケジュールされ、資源と計画日が割り当てられます。作業工程/PM 作業リストが「未スケジュール」の場合、スケジュールするのに十分な資源がないか、MPB スケジュール中にスケジュール要件または制約のいずれかが満たされていないことを意味します。また、オーダーのスケジュールを手動で解除したことが原因である可能性もあります。
作業オーダー/ PMアクション発生レベルのスケジューリング ステータスは、「再計画が必要」、「解決済」、「未解決」および「未解決(遅延)」です。「再計画が必要」は、作業オーダー/PMアクションの発生が新しく作成された場合、または 任意の作業工程/作業リストまたは作業オーダー/PM のデータが変更され、MPB スケジュールに影響する場合に使用されます。すべての作業工程/作業リストがスケジュールされ、作業工程/作業リストの最遅終了日を満たしている場合、作業オーダー/PMアクションは「解決済」になります。「未解決」は、未スケジュールの作業工程/作業リストが 1 つ以上あることを示します。「未解決(遅延)」は、すべての作業工程/作業リストがスケジュールされているが、作業工程/作業リストの最遅終了日を満たしていない遅延作業工程/作業リストが 1 つ以上あることを示します。
MPB 内では作業工程/作業リストのステータスは、「未完了」、「未スケジュール」、「資源割当済」、「スケジュール済」、「計画確定」、「作業開始済」、「再計画が必要」および/または遅延です。作業オーダー/PMアクションの発生または作業工程/作業リストでは、これらのステータスが有効に組み合わさることがあり、各項目の表示ダイアログ ボックスにバツ印が表示されます。作業オーダー/PMアクションの発生に作業工程/作業リストがない場合、いずれのステータスにもバツ印は付きません。各ステータスの説明は以下のとおりです。
たとえば、作業工程を「新規」ステータスでロードし、作業工程に手動で定義された計画開始日と完了日がある場合、MPB は可能な資源を割り当てながらそれをロードし、作業工程は「計画変更が必要」および「スケジュール済」ステータスの組み合わせで示されます。作業工程を再スケジュールすると、「再計画が必要」のバツ印がクリアされ、作業工程は「スケジュール済」になります。作業を作業工程の最遅終了日を超えてドラッグすると、作業工程は「スケジュール済」および「遅延」の組み合わせを取得します。資源割当を維持して作業工程のスケジュールを解除すると、作業工程は「資源割当済」ステータスを取得します。作業オーダーは常にすべての作業工程の合計ステータスを取得します。セーブバック プロセスで、作業工程がMPB から計画開始日/完了日または資源割当を取得しない場合、IFS/WO 準備の作業工程は作業工程明細で「未スケジュール」になります。作業工程が MPB から計画開始日/完了日と資源割当を取得すると、作業工程は「スケジュール済」になります。
スケジュール設定には 2 つの方法があります。
1.自動スケジューリング
自動スケジューリングは、個々の作業工程/作業リスト、作業オーダー、PMアクション発生、または作業オーダーや PMアクション発生の任意の集合に対して実行できます。また、個人、ツール、または資源の集合などの資源に対して自動スケジューリングを実行することも可能です。自動スケジューリングには 3 つのスケジューリング モードがあります。
- 最早: つまり、作業工程/作業リストを、できるだけ最早/確定開始日時または現在の時刻に近い日付でスケジュールします。
- 最遅: つまり、作業工程/作業リストを最遅終了日時により近い日付でスケジュールします。
- 圧縮を使用してできるだけ遅くします。つまり、作業工程/作業リストを最遅終了日により近い日付でスケジュールし、圧縮機能により、作業工程/作業リストが右から左にシフトし、先行する作業工程/作業リストに近くなります。これにより、作業工程/作業リストの処理時間が最小限に抑えられます。
プロジェクト アクティビティ、プロジェクト、またはプロジェクトの集合を選択してプロジェクトに接続されたスタンドアロンの作業オーダーをスケジュールする場合、オーダーの開始日は作業工程の最早/確定開始日時、アクティビティの最早開始日またはアクティビティの遅延開始日として選択できます。作業オーダー構成内の作業オーダー間のプロジェクト接続は、MPB によって無視されます。
適用可能な場合、選択されたアクションに対してオブジェクト セット (作業オーダー、PM、資源超過など) のスケジューリングを実行できます。
- 選択した未スケジュールオブジェクトをスケジュールします。
- 選択したスケジュール済オブジェクトをスケジュール
- 選択した確定計画オブジェクトをスケジュール
- 再計画が必要な選択された施設/設備をスケジュール
スケジュール時に資源割当には資源割当を保持および資源再割当の 2 つのオプションがあります。資源割当の維持を選択した場合、オーダーは割当済資源を使用してスケジュールされます。再割当された資源オプションが選択されている場合、制約に基づいて既存のデータと再割当された資源が削除されます。
2.マニュアル スケジューリング
作業工程/作業リスト、作業オーダー/PMアクションの発生または資源は、挿入およびドラッグ & ドロップ オプションを使用して手動でスケジュールできます。
- ドラッグ & ドロップ:これは、右クリック オプションのドラッグ & ドロップを使用して実行できます。このアクションは、すべての制約とスケジュール要件を満たす作業を実行するために利用可能な資源容量がある作業オーダー/PMアクション発生、作業工程/作業リストを移動します。
- 挿入:これは、左クリック オプションのドラッグ & ドロップを使用して実行できます。このアクションは、ドロップした場所に作業オーダー/PMアクションの発生または作業工程/作業リストを挿入し、同じ資源および他のオーダーを維持するとプッシュアウトされます。
スケジュールを作成するときは、さまざまなアルゴリズムを使用してさまざまな手順が実行されます。まず、資材のアベイラビリティと資源割当オプションが評価されます。次に、すべての作業工程/作業リストの可能な限り早い開始時間と遅い開始時間が決定されます。選択した優先ルールに基づいて、これらの時間値は、作業工程/作業リストをスケジュール順に並べ替えるために使用されます。次に、作業工程/作業リストは、資材と資源の有限の容量制約に従ってスケジュールされます。スケジュール設定後、選択できる最適化手法がいくつかあります。最遅スケジューリング モードでは、すべての作業工程/作業リストができるだけ遅延終了日に近くなります。圧縮オプションを使用すると、作業工程/作業リストが左から右にできる限り近くまで移動します。MPB でスケジュールを作成するときに達成すべき重要な目標がいくつかあります。
割当の選択は、作業工程/作業リストおよび需要明細に定義された制約に基づいて行われます。資源は、作業工程/作業リストに記載されている保守部門サイトにも属している必要があります。
資源 |
資源選択に使用される制約 |
個人 |
タスクの保守部門、タスクのチーム、需要明細の個人グループ、需要明細の個人 タスク ロールに人的資源が割り当てられている場合、上記のすべての制約を満たす必要があります。つまり、個人は指定された保守部門、チーム、個人グループに属している必要があり、タスク要求に個人 ID が指定されている場合は、他の制約も満たす同じ個人が割り当てられる必要があります。 |
工具 |
タスクの保守部門、タスクのチーム、需要明細の工具グループ、需要明細の工具ID 個人と同様に、割り当てられた工具資源は上記の 3 つの制約をすべて満たす必要があります。 |
個人グループ |
需要明細の個人グループ 個人グループを資源として割り当てる場合、需要明細に記載されている資源グループと同じか、需要明細に記載されている資源グループのサブグループである必要があります。 |
工具グループ |
需要明細の工具グループ 個人グループと同様に、工具グループを資源として割り当てる場合、需要明細に記載されている資源グループと同じか、需要明細に記載されている資源グループのサブグループである必要があります。 |
制約を無視して資源を割り当てることも可能です。上記の制約を満たさない資源は、作業工程/作業リスト項目のロールに手動でドラッグ & ドロップできます。[資源割当を保持] を選択してタスクが自動的にスケジュールされる場合、MPB は同じ割り当てられた資源を維持しながら作業工程/作業リストをスケジュールします。これは、すべての資源タイプ (つまり、個人、個人グループ、工具、工具グループ) に適用されます。
資源グループは、資源ナビゲーターで定義された構成として MPB で読み込まれ、表示されます。個人グループまたは工具グループは、資源として利用に選択されている場合、MPB 内で資源として扱われます。資源グループには、スケジューリング能力とカレンダーを設定できます。無限フラグが選択されている場合、その資源グループに任意の数の作業工程/作業リストを割り当てることができます。
保守部門非依存
保守部門は、資源のスケジュールを設定する際に考慮する制約の 1 つです。ユーザーは [保守部門] オプションを有効にするとこの制約を無視できます。選択した資源グループに対して独立。このオプションを有効にすると、ユーザーは資源の保守部門を無視して、サイト内の任意の資源をスケジュールできるようになります。この情報は、保守計画スケジューラを使用してサイトが作業オーダスケジュールで有効になっている場合に有効です。
作業工程/作業リストは、作業タイプ、作業工程/PMアクションに接続された施設/設備の重要度、および作業工程/PMアクションの優先度に基づいて緊急作業とみなされます。緊急作業の基本情報は、IFS/作業オーダー PM 基本情報ページで定義する必要があります。MPB 内では、緊急作業工程と作業リストを処理する特別な方法があります。
緊急作業工程/作業リストが遅延した場合、セーブバック中に、MPB は IFS/保守計画スケジューラー基本情報設定の [遅延緊急作業の保存] で定義された基本情報に基づいて以下のいずれかのように動作します。
- 作業オーダー/PM 発生のスケジュールはデータベースに保存されず、情報メッセージが表示される
- 作業オーダー/PM 発生のスケジュールは保存されるが警告メッセージが表示される
- 作業オーダー/PM 発生のスケジュールは警告なしに保存される
特定のシナリオでは、施設/設備が生産的な運用アクティビティに使用されている間は、一部のメンテナンスを実行できません。MPB における施設/設備のアクセシビリティは、施設/設備オブジェクトが運用アクティビティに関与していない時間計画です。IFS/運用計画を使用すると、IFS/運用計画で施設/設備構成の運用計画を定義できるようになります。運用モードは、運用計画に対するオブジェクトのアクセシビリティを派生させるために使用されます。運用モードは IFS/WO PM基 基本情報で定義でき、運用計画内の個々の施設/設備および運用計画項目に接続できます。MPB は、施設/設備構成に接続されているすべてのアクティブな運用計画をロードします。施設/設備構成内のオブジェクトに接続されている作業工程/予防保全がある場合は、MPB にロードされます。MPB では、運用計画と運用モードを使用して、オブジェクトのアクセス不可時間が派生されます。

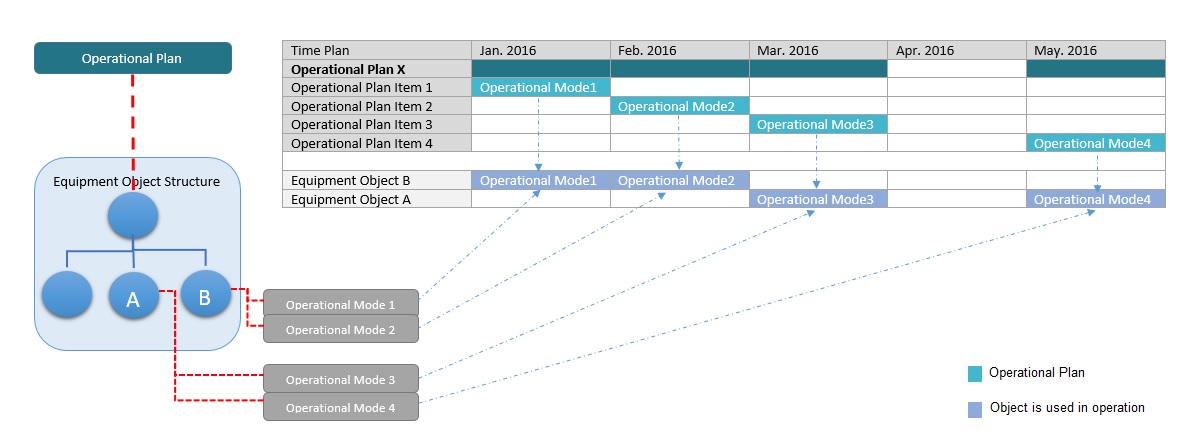

たとえば、下の図では、オブジェクト構成が運用計画 X に接続されています。オブジェクト A は運用モード1 と 2 に接続され、オブジェクト B は運用モード3 と 4 に接続されています。運用計画 X の運用計画項目は、運用モード 1、2、3、4 に接続されています。MBP は、以下の運用モードを使用して、オブジェクトが運用アクティビティによって使用されている時間計画を派生させます。そこで、オブジェクト A は 2016 年 1 月から 2016 年 2 月まで運用アクティビティに使用され、2016 年 3 月以降はメンテナンス アクティビティに使用可能であり、このオブジェクトに属する作業オーダー/PM の稼働時不可作業工程は、この期間中にのみスケジュールできます。同様に、オブジェクト B は、2016 年 3 月と 2016 年 5 月は稼働していますが、2016 年 1 月、2016 年 2 月、2016 年 4 月はメンテナンスの対象となります。
施設/設備のアクセシビリティは、さまざまなシナリオに関係します。
スケジューリング稼働時不可は、施設/設備の安全アクセス値と、作業工程/作業リスト行の稼動ステータスタイプから派生した値です。例:作業工程/作業リストで安全アクセスが必要であり、稼動ステータスタイプが稼働時不可ではない場合、この値は稼働時不可として派生されます。それ以外の場合、この値は作業工程で定義された稼動ステータスタイプの値に従います。スケジュール調整中、作業工程/PM で接続されたオブジェクトが運用計画の運用アクティビティによって使用されている期間には、作業工程/PM でスケジューリング稼働時不可の作業工程/作業リストをスケジュールすることはできません。スケジューリング稼働時不可ではない作業オーダー/PM 作業工程/作業リストは、他のスケジュール要件と制約を満たす任意の期間にスケジュールできます。
1 つの保守期間内のスケジューリング オプションは、[IFS/WO を準備/MPBスケジューリング] または [IFS/PMアクション/一般] タブで設定できます。1 つの保守期間内のスケジューリング ページで作業オーダー/PM を選択したら、作業オーダー/PM 内のすべての作業工程/作業リストは、オブジェクトが運用計画項目によって使用されていない連続した期間にスケジュールされます。作業オーダーと PM作業リストの間には運用アクティビティは発生しません。
作業オーダーには、異なる作業工程サイトと異なる保守部門サイトの作業工程を含めることができます。これらの作業オーダーは MPB で以下のように処理されます。
- MPB は、タスク サイトが WO サイトと異なる場合でも、作業オーダー内のすべての作業工程をロードします。
- スケジュール設定時には、常に作業工程のメンテナンスを考慮します。組織サイトで資源を割り当てます。つまり、資源は作業工程の保守部門サイトから選択されます。
- 作業工程の保守部門サイトが MPB WO サイトと異なる場合、これらのタスクは未完了と見なされ、MPB 内でスケジュールされません。ただし、MPB for Planning Network が使用され、計画ネットワークに保守部門サイトが含まれている場合、作業工程は、作業工程の保守部門サイトから資源を割り当てる MPB によってスケジュールされます。
MPB シングル サイト ソリューションを使用する場合、他のサイトからの作業オーダーがあり、そのサイトのスケジュールを続行できない場合、MPB は作業オーダー構成をロードしません。ただし、MPB for Planning Network を使用すると、複数のサイトから作業オーダー構成をロードしてスケジュールすることが可能になります。
作業工程/作業リスト項目の計画日、スケジュール ステータスの変更、および資源割当は、スケジュールされた結果として考慮されます。作業オーダーと PMアクション発生のスケジュールをデータベースに保存できます。作業オーダーと PMアクション情報が更新されます。PMアクションの発生ごとに割当が保存され、PMアクション/作業と作業リスト ページで保存し、表示できます。
緊急作業として定義されている作業工程または PMアクションの発生が MPB スケジュールで遅れると、ウィンドウの下部に赤色のラベルで示されます。ただし、遅延スケジュールをデータベースに保存することを制御するための基本情報設定があります。IFS/スケジューリング基本情報で設定できます。遅延緊急作業に対してエラーや警告を出すか、無視して保存を許可するかを設定できます。作業オーダーでは、緊急作業工程のいずれかが遅延している場合、定義された条件が作業オーダー全体に適用されます。つまり、基本情報で、遅延した作業オーダーに対してエラーを返すように定義されている場合、少なくとも 1 つの緊急作業工程が遅れていると、作業オーダー全体のスケジュールは保存されません。
作業オーダーの場合、作業工程に個別の資源が割り当てられると、割当ごとに作業割当が作成されます。グループ割当が作成されると、作業割当は作成されませんが、バックグラウンドで更新され、MPB が再ロードされると、グループ割当情報が利用できるようになります。PMアクションの場合、作業割当は作成されませんが、割当はPMアクション/作業と作業リスト ページに表示されます。
[サイト] ウィンドウでスケジュール/予定日のコピー チェックボックスが選択されている場合、PMアクションの WO 生成中に、スケジュールがそれぞれの作業オーダーに転送され、個々の資源割当に対して作業割当が作成されます。したがって、PM が生成した作業オーダーがすでに MPB で PMアクション発生としてスケジュールされている場合は、その作業オーダーを計画する必要はありません。ただし、WO 生成中にグループ化された作業工程が作成されると、タスクのスケジュールはコピーされますが、WO スケジュール ステータスは「再計画が必要」に設定されます。マージされたタスクが WO 生成中に作成された場合、スケジュールはまったくコピーされません。
スケジュールを保存すると、対応する資材要求の要求日も更新されます。
