Wenn ein nicht bestandsgeführter Artikel mit einer Vorlaufzeit als Material mit einer VI-Aktion im Status „Aktiv“ verknüpft wird, die über einen definierten Instandhaltungsplan verfügt, nachdem die terminierte Aufgabe „Bestellanforderungen für nicht bestandsgeführte Artikel in VI-Aktionen“ ausgeführt wurde, wird eine Bestellanforderung erstellt, wenn das unter Geplantes Datum angezeigte Datum des Instandhaltungsplans abzüglich der Summe aus der gesamten Vorlaufzeit des nicht bestandsgeführten Artikels und aus PM_NONINV_LEAD_TIME auf das Systemdatum fällt, an dem die terminierte Aufgabe ausgeführt wird.
Nachdem auf diese Weise Bestellanforderungen erstellt wurden und wenn die entsprechende Instandhaltungsplanposition in einem Arbeitsauftrag generiert wurde (über kalenderbasierte und bedingungsbasierte Generierungsmethoden), wird die erstellte Bestellanforderung zur weiteren Bearbeitung in den generierten Arbeitsauftrag übertragen.
Zunächst werden in solchen Bestellanforderungspositionen, die als Bedarfe für eine VI-Aktion erstellt wurden, der Anforderer als „VI“, der Bedarfscode als „VI-Aktion“ und Bestellreferenzen als Sequenz aus VI-Nummer, Revision und Materialposition angegeben. Wenn die Bestellanforderung an den Arbeitsauftrag übertragen werden soll, wird der Anforderer der Bestellanforderungs-Kopfzeile in „AA“ geändert, Bedarfscode und Auftragsreferenz der Bestellanforderungsposition werden jeweils in „Arbeitsauftrag“ und Arbeitsauftragsnummer geändert, unabhängig vom Status der Bestellanforderung und der Bestellanforderungsposition. Ändern Sie auf diese Weise auch den Bedarfscode und die Auftragsreferenz der verknüpften Bestellpositionen sowie der Bestellanforderungsposition, unabhängig vom Status der Bestellung und der Bestellposition. Wenn mindestens für eine Bestellanforderungsposition die Bestellung erstellt wurde, als sie bei der Generierung an den Arbeitsauftrag übertragen wurde, wird die Bestellanforderungs-Kopfzeile mit Seite Arbeitsauftrags- Anforderungen verknüpft und Werte für die Auftragsnummer, Auftragspositions-Nummer, Auftragsfreigabe-Nummer, den Status der Bestellposition und die Einkaufs-ME von den entsprechenden Bestellungen in die BA-Positionen abgerufen.
Wenn eine manuelle Kopfzeilen-Generierung oder eine ereignisbasierte Generierung ausgeführt wird und Bestellanforderungen und Bestellanforderungs-Positionen vorliegen, die gemäß dem Instandhaltungsplan (d. h. Kalender, Bedingung oder beides) erstellt wurden, werden solche Bestellanforderungen nicht in den mithilfe der oben genannten Methoden generierten Arbeitsauftrag übertragen. Wenn das Gewünschte Eingangsdatum der erstellten Bestellanforderung außerdem größer ist als das geplante Datum der generierenden Instandhaltungsplan-Position, werden solche Anforderungen nicht in den generierten Arbeitsauftrag übertragen.
Wenn mehrere Bestellanforderungs-Kopfzeilen zum Zeitpunkt der Generierung eines Arbeitsauftrags vorhanden sind, wird die älteste Bestellanforderung (pro Standort), die die Anforderungen erfüllen kann, in den generierten Arbeitsauftrag übertragen. Weitere Erläuterungen entnehmen Sie dem folgenden Beispiel.
Beispiel 1:

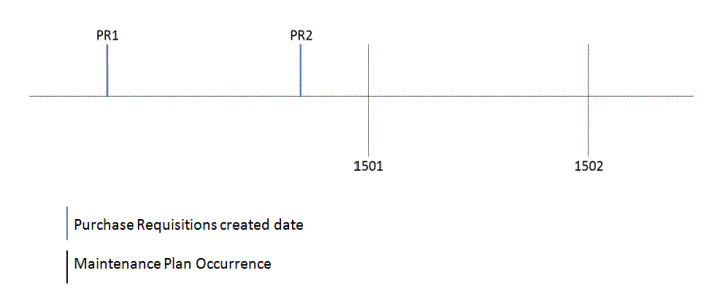

Mit der VI verknüpfter Artikel hat eine Wiederbeschaffungszeit von 10 Tagen, und der Instandhaltungsplan ist so eingestellt, dass er ab Woche 1501 wöchentlich ausgeführt wird.
Beispiel 2:

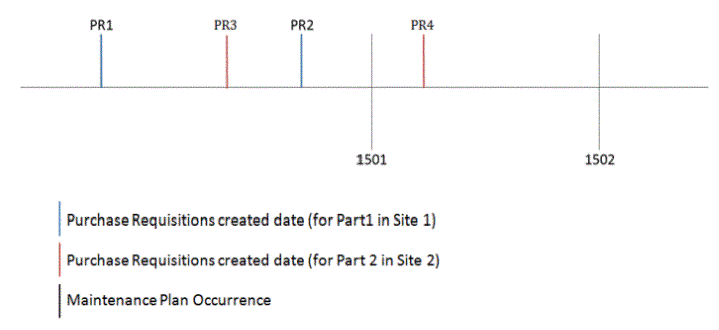

Der mit der VI verknüpfte Artikel 1 (Standort-1) hat eine Wiederbeschaffungszeit von 10 Tagen, und Artikel 2 (Standort 2) hat eine Wiederbeschaffungszeit von 5 Tagen, und der Instandhaltungsplan ist so eingestellt, dass er ab Woche 1501 wöchentlich ausgeführt wird.
Wenn die Instandhaltungsplan-Position 1501 über manuelle Generierung, Kalender- oder zustandsbedingte Generierung generiert wird, werden die ältesten Bestellanforderungen (d. h. PR1 und PR3) in den generierten Arbeitsauftrag übertragen.
Darüber hinaus könnten aufgrund von Änderungen, die am Instandhaltungsplan vorgenommen wurden, nicht übereinstimmende Bestellanforderungspositionen vorliegen, selbst nachdem die Bestellanforderungspositionen erstellt wurden. Solche Anforderungen werden in Nicht übereinstimmende BA-Positionen verwalten geladen. Sofern diese Bestellanforderungspositionen nicht vom Anwender getrennt werden, werden sie bei der Identifizierung der ältesten Bestellanforderung zum Zeitpunkt der Generierung des Arbeitsauftrag aus der VI-Aktion berücksichtigt.
