Fertigungssteuerung

In IFS Cloud bietet die Funktion ?Fertigungssteuerung? viele verschiedene Möglichkeiten zur fertigungsbezogenen Meldungserstellung für das Fertigungssteuerungspersonal. Sie bietet auch wichtige und relevante fertigungsbezogene Informationen in Echtzeit.

In IFS stehen zwei verschiedene Berichtsclients für die Fertigungssteuerung zur Verfügung:

Mit den bereitgestellten APIs kann die Lösung auch mit Terminals von Fremdherstellern integriert werden.

Die Funktion zur Fertigungssteuerung kann in Verbindung mit IFS Personalzeiterfassung verwendet werden. Wenn IFS Personalzeiterfassung verwendet wird, stehen auch einige zusätzliche Funktionen zur Verfügung, z. B. das automatische Anhalten oder Fortsetzen von Arbeitsgängen sowie die Abstimmung von Fertigungsstunden und Anwesenheitsstunden.

Den Links zu den verfügbaren Kapiteln in dieser Themenbeschreibung folgen:

Gruppenstart-Arbeitsgänge

Mithilfe der Seite Arbeitsgang-Meldecockpit können Sie mehrere Arbeitsgänge gleichzeitig auswählen und starten, vorausgesetzt, sie gehören zu demselben Arbeitsplatz. Die Arbeitsgänge werden entweder nacheinander oder parallel gestartet, je nach Einstellung von Gleichzeitige Arbeitsgänge auf der Seite Arbeitsplatz:

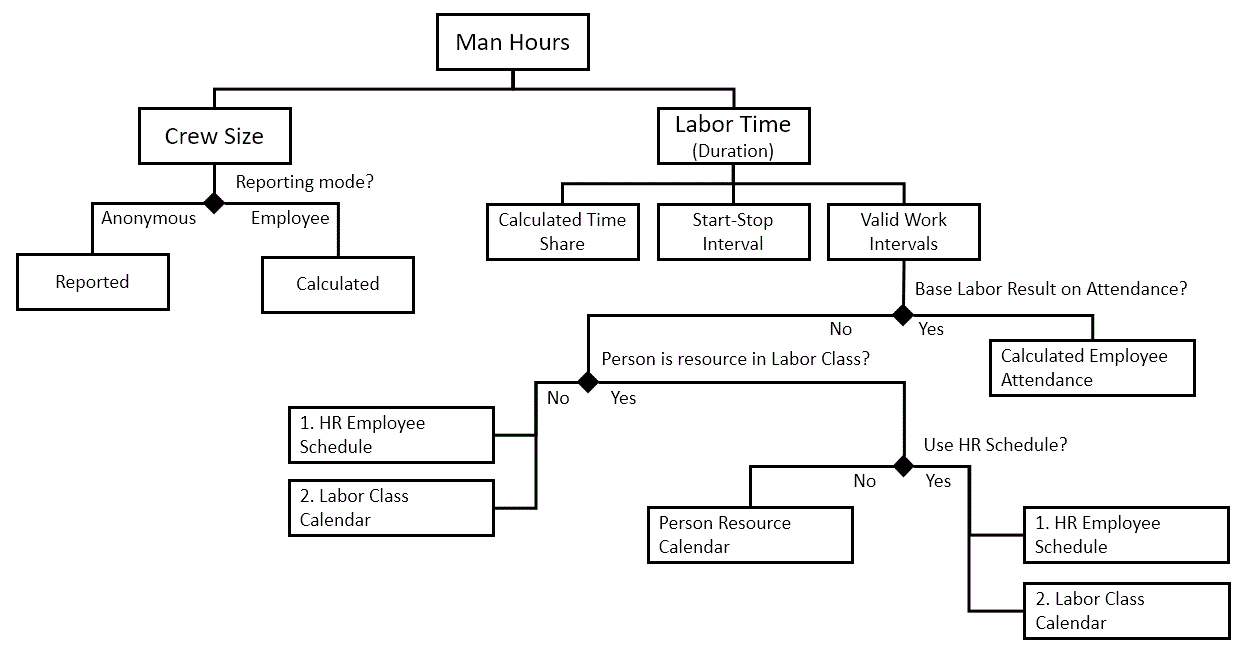

Arbeitszeiterfassungskalkulation

Personalstunden sind die Zeit, die als Basis für die Arbeitskostenberechnung verwendet wird. Weitere Informationen zur Personalkostenlogik finden Sie unter Kosten für Fertigungsauftrags-Arbeitsberichte. Personalstunden werden durch Multiplizieren der Arbeitszeit, die die Dauer der Arbeitsaktivität darstellt, mit der Gruppengröße, die die Anzahl der Personen darstellt, die die Arbeitsaktivität durchführen, berechnet.

Gruppengröße

Wenn der Berichtsmodus auf der Seite Standort/Fertigung auf Anonym gesetzt ist, müssen Sie beim Starten des Arbeitsgangs als Gruppengröße die Mitarbeiter definieren, die mit dem Arbeitsgang arbeiten.

Wenn Berichtsmodus auf der Seite Standort/Fertigung auf Mitarbeiter gesetzt ist, wird der Wert der Gruppengröße als Ergebnis der Anzahl der Mitarbeiter berechnet und kann nicht manuell angepasst werden. Wenn ein Mitarbeiter mehrere Arbeitsgänge mit überlappenden Zeiträumen bearbeitet, wird der Wert im Feld ?Gruppengröße? automatisch entsprechend der geplanten Gruppengröße zwischen den Arbeitsgängen aufgeteilt. Sie können mithilfe von Parallele Arbeitsgänge zulassen auf der Seite Fertigungsmitarbeiter steuern, ob ein Mitarbeiter an gleichzeitigen Arbeitsgängen arbeiten darf.

Beispiel: 1:

Drei Arbeitsgänge haben die nachfolgend angegebene geplante Gruppengröße:
Arbeitsgang Geplante Gruppengröße
1 0.5
2 2
3 1

Wenn die Gruppengröße größer als 1 ist, gibt dies an, dass die Teilnahme mehrerer Mitarbeiter am Arbeitsgang geplant ist.

Wenn die Gruppengröße < 1 ist, gibt dies an, dass geplant ist, dass ein Mitarbeiter an mehreren Arbeitsgängen gleichzeitig arbeitet.

Ein Mitarbeiter gibt wie nachfolgend dargestellt eine Meldung über den Arbeitsgang ab:

Arbeitsgang Uhrzeit/Beginn Stoppzeit Personalzeit
1 8:00 10:00 2 Stunden
2 9:00 10:30 1,5 Stunden
3 9:00 11:00 2 Stunden

Das System teilt überlappende Zeiträume in Unterabschnitte auf und berechnet die Gruppengröße für jeden Unterabschnitt mit Gewichtung entsprechend der geplanten Gruppengröße der überlappenden Arbeitsgänge. Die Gesamtgruppengröße für einen Mitarbeiter in jedem Unterabschnitt ist immer 1. Abschließend wird eine durchschnittliche Gruppengröße für den gesamten Zeiterfassungszeitraum berechnet.

Beachten Sie, dass eine Gruppengröße größer als 1 nicht in den Berechnungen berücksichtigt wird, da niemals davon ausgegangen wird, dass ein Mitarbeiter mehr als die Arbeit einer Person ausführt. Stattdessen ist zu erwarten, dass zusätzliche Mitarbeiter Meldungen über diese Arbeitsgänge abgeben.

Beispiel 8:00?9:00 9:00?10:00 10:00?10:30 10:30?11:00 Durchschnittliche Gruppengröße Arbeitsstd.
Arbeitsgang 1 0,5 / 0,5 = 1,0 0,5 / (0,5 + 1 + 1) = 0,2 - - ((1 X 1) + (1 X 0,2)) / 2 = 0,60 2 x 0,6 = 1,2 Std.
Arbeitsgang 2 - 1 / (0,5 + 1 + 1) = 0,4 1 / (1 + 1) = 0,5 - ((1 X 0,4) + (0,5 X 0,5)) / 1,5 = 0,43 1,5 x 0,43 = 0,65 Std.
Arbeitsgang 3 - 1 / (0,5 + 1 + 1) = 0,4 1 / (1 + 1) = 0,5 1 / 1 ((1 x 0,4) + (0,5 x 0,5) + (0,5 x 1) / 2 = 0,57 2 x 0,57 = 1,15 Std.
Gesamt 1.0 1.0 1.0 1.0 3,0 Stunden

Die durchschnittliche Gruppengröße multipliziert mit der Dauer des Zeitraums gibt die Arbeitszeit in Arbeitsstunden an, auf denen die Kosten basieren.

Arbeitszeit (Dauer)

Die verstrichene Dauer eines Arbeitsgangs wird berechnet aus:

Der Zeitanteil gibt an, wie groß der Anteil der gesamten gültigen Zeiterfassungsdauer ist, die der Arbeitsgang erhalten soll. Um die Zeit möglichst gering zu halten, die Sie auf Melden verwenden, können Sie mehrere Arbeitsgänge gleichzeitig (nacheinander) auswählen und starten. Der Zeitanteil wird dann gemäß den verbleibenden Arbeitsstunden für jeden Arbeitsgang für die Laufzeit und gemäß den geplanten Stunden für die Rüstzeit berechnet.

Beispiel 2:

Beispiel für gemeldete Arbeitsgänge in einer Sequenz:

Drei Arbeitsgänge (nicht zuvor gemeldet) mit geplanter Zeit (siehe unten) werden ausgewählt, und die Fertigung mit Maschinen und Personal mit einer Gruppengröße von 2 wird gleichzeitig um 8:00 Uhr gestartet und um 12:00 Uhr gestoppt.

Arbeitsgang Geplante Arbeitszeit Geplante Maschinenzeit
1 2 Stunden 2 Stunden
2 4 Stunden 2 Stunden
3 0 Stunden 4 Stunden

Die Gesamtdauer von 4 Stunden wird zwischen den Arbeitsgängen entsprechend den geplanten Werten oben aufgeteilt:

Arbeitsgang Arbeitszeitanteil Tatsächliche Arbeitszeit Maschinenzeitanteil Tatsächliche Maschinenzeit
1 (2 / (2 + 4 + 0)) = 0,33 4 x 0,33 = 1,33 Std. (2 / (2 + 2 + 4)) = 0,25 4 x 0,25 = 1,00 Std.
2 (4 / (2 + 4 + 0)) = 0,67 4 x 0,67 = 2,67 Std. (2 / (2 + 2 + 4)) = 0,25 4 x 0,25 = 1,00 Std.
3 (0 / (2 + 4 + 0)) = 0 4 x 0 = 0,00 Std. (4 / (2 + 2 + 4)) = 0,5 4 x 0,5 = 2,00 Std.
Gesamt 4.00 Std. 4.00 Std.

Da die Gruppengröße 2 war, wird die Personalzeit in Arbeitsstunden, auf der die Kosten basieren, zu Personalzeit x 2.

Vergleichen Sie dies mit dem Beispiel für Arbeitsgänge, die parallel gemeldet werden.

Gültige Arbeitsintervalle

Es gibt mehrere Parameter, die sich darauf auswirken, wie viel Zeit zwischen dem Start und dem Ende der Zeiterfassung liegt, die als gültige Arbeitszeit betrachtet wird.

Erstens: Wenn die Option Grundl. Meld./Personal bei ?Kommen? auf der Seite Standort/Fertigung aktiviert ist und die Personalzeiterfassung für einen Mitarbeiter rückgemeldet wird, für den die Anwesenheit am Tag der Transaktion berechnet wurde, werden nur Intervalle gezählt, für die ein gültiges Anwesenheitsergebnis vorliegt.

Zweitens: Die Einstellung Berücksicht.Kalender auf der Seite Standort/Fertigung wird entscheiden, welche Zeitintervalle zwischen der Startzeit und Endzeit der Zeiterfassung für die Berechnung berücksichtigt werden sollen. Mögliche Werte sind:

Abschließend wird entschieden, welcher Kalender oder der Arbeitszeitplan zum Extrahieren der Zeit nach der folgenden Hierarchie verwendet werden soll

Wenn die mit dem Mitarbeiter verknüpfte Person nicht als Ressource in einer Lohngruppe definiert ist:

  1. Mitarbeiter-HR-Plan ? Definiert auf der Seite Arbeitszeitpläne und -regelungen f. Mitarbeiter. Beachten Sie, dass diese Option nur anwendbar ist, wenn IFS Personalzeiterfassung verwendet wird.
  2. Lohngruppen-Kalender ? Definiert auf der Seite Lohngruppe Fertigung, Kopfbereich, im Feld Kalender-ID, basierend auf Primäre Lohngruppe in Fertigungsmitarbeiter für Mitarbeiter und Standort.

Wenn die mit dem Mitarbeiter verknüpfte Person als Ressource in einer Lohngruppe definiert ist:

  1. Wenn Personalplan verwenden für die Ressource ausgewählt wurde, Mitarbeiter-HR-Plan - definiert unter Arbeitszeitpläne und -regelungen f. Mitarbeiter. Beachten Sie, dass diese Option nur anwendbar ist, wenn IFS Arbeitszeiterfassung verwendet wird.
  2. Ressourcenkalender ? Definiert auf der Seite Fertigung ? Lohngruppe/Personen, im Feld Kalender-ID.
  3. Lohngruppenkalender ? Definiert auf der Seite Fertigung/Lohngruppenklasse, Kopfbereich, im Feld Kalender-ID.

Um harte Unterbrechungen für den Bediener bei der Berichterstellung zu vermeiden, dient der Kalender der Lohngruppe als letzter Ausweg, wenn Personalplan verwenden ausgewählt ist, aber kein gültiger Plan gefunden wurde und kein Ressourcenkalender für die Person definiert ist.

Gerätezeiterfassungskalkulation

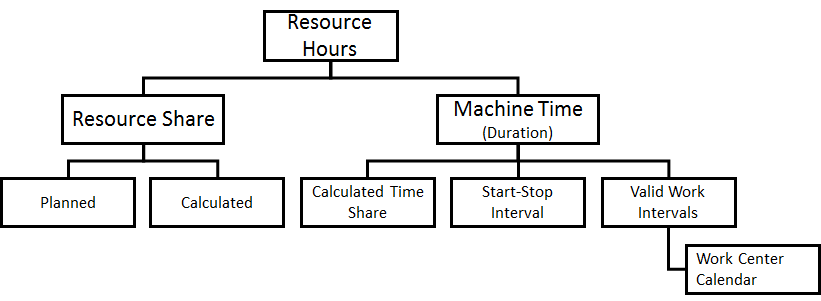

Ressourcenstunden sind die Zeit, die als Grundlage für die Berechnung der Maschinenkosten verwendet wird. Ressourcenstunden werden durch Multiplizieren der Maschinenzeit, die die Dauer der Maschinenaktivität repräsentiert, mit der Ressourcenmenge berechnet, die angibt, wie groß der Anteil der gesamten Ressourcenkapazität ist, die der Arbeitsgang während seiner Dauer verwendet hat.

Ressourcenanteil

Wenn die Option Ist-Ressourcenanteil berechnen auf der Seite Arbeitsplatz aktiviert ist und mehrere Arbeitsgänge für dieselbe Arbeitsplatzressource mit sich überschneidenden Intervallen gestartet werden, wird der Ressourcenanteil automatisch zwischen den Arbeitsgängen gemäß ihrem geplanten Ressourcenanteil aufgeteilt. Sie können steuern, ob für dieselbe Arbeitsplatzressource gleichzeitig mehr als ein Arbeitsgang ausgeführt werden kann, indem Sie die Einstellung Parallele Arbeitsgänge zulassen auf der Seite Arbeitsplatz/Daten verwenden.

Wenn diese Option deaktiviert ist, werden die Zeiterfassungen mit dem geplanten Ressourcenanteil aus dem Arbeitsgang des Fertigungsauftrags rückgemeldet, selbst wenn das Intervall sich mit einer anderen Maschinenzeiterfassung der gleichen Arbeitsplatzressource überschneidet.

Beispiel: 1:

Für drei Arbeitsgänge gilt der geplante Ressourcenanteil:
Arbeitsgang Geplanter Ressourcenanteil
1 0.4
2 0.3
3 0.2

Arbeitsgänge werden wie folgt auf einer Arbeitsplatzressource rückgemeldet:

Arbeitsgang Uhrzeit/Beginn Stoppzeit Maschinenzeit
1 8:00 10:00 2 Stunden
2 9:00 10:30 1,5 Stunden
3 9:00 11:00 2 Stunden

Das System teilt überlappende Zeiträume in Unterabschnitte auf und berechnet den Ressourcenanteil für jeden Unterabschnitt mit Gewichtung entsprechend dem geplanten Ressourcenanteil der überlappenden Arbeitsgänge. Der gesamte Ressourcenanteil für eine Ressource pro Unterabschnitt ist immer 1. Abschließend wird ein durchschnittlicher Ressourcenanteil für den gesamten Zeiterfassungszeitraum berechnet.

Beispiel 8:00?9:00 9:00?10:00 10:00?10:30 10:30?11:00 Durchschnittlicher Ressourcenanteil Ressourcenstunden
Arbeitsgang 1 0,4 / 0,4 = 1,0 0,4 / (0,4 + 0,3 + 0,2) = 0,44 - - ((1 X 1) + (1 X 0,44)) / 2 = 0,72 2 x 0,72 = 1,44 Std.
Arbeitsgang 2 - 0,3 / (0,4 + 0,3 + 0,2) = 0,33 0,3 / (0,3 + 0,2) = 0,6 - ((1 X 0,33) + (0,5 X 0,6)) / 1,5 = 0,42 1,5 x 0,42 = 0,63 Std.
Arbeitsgang 3 - 0,2 / (0,4 + 0,3 + 0,2) = 0,22 0,2 / (0,3 + 0,2) = 0,4 0,2 / 0,2 = 1,0 ((1 x 0,22) + (0,5 x 0,4) + (0,5 x 1) / 2 = 0,46 2 x 0,46 = 0,92 Std.
Gesamt 1.0 1.0 1.0 1.0 3,0 Stunden

Der durchschnittliche Ressourcenanteil multipliziert mit der Dauer des Zeitraums gibt die Maschinenzeit in Ressourcenstunden an, auf denen die Kosten basieren.

Maschinenzeit (Dauer)

Die verstrichene Dauer eines Maschinenarbeitsgangs wird berechnet aus:

Die Zeitanteilberechnung wird im Abschnitt ?Arbeitszeiterfassungskalkulation? beschrieben.

Gültige Arbeitsintervalle

Welche Zeitintervalle zwischen der Startzeit und der Stoppzeit der Zeiterfassung für die Berechnung der Maschinenzeit berücksichtigt werden sollen, wird durch die Einstellung Berücksicht.Kalender auf der Seite Standort/Fertigung auf ähnliche Weise beeinflusst, wie im Abschnitt ?Arbeitszeiterfassungskalkulation? beschrieben.

Für die Maschinenzeit gilt immer der Arbeitsplatzkalender, der auf der Seite Arbeitsplatz definiert ist und die gültige Dauer für ein Zeiterfassungsintervall steuert.

Anonymes Melden

Wenn Sie möglichst wenig Zeit für die Systemeinrichtung und auf das Melden aufbringen möchten, sollten Sie anonymes Melden verwenden. Arbeitszeit kann gemeldet werden, wird aber nicht für einzelne Mitarbeiter erfasst.

Anonymes Melden wird von Zeiterfassung nicht unterstützt. Auf der Seite Arbeitsgang-Meldecockpit können Sie Arbeitsgänge mit einer der folgenden Filtern nachOptionen filtern:

Sie können Arbeits- und Maschinenzeit für Arbeitsgänge auf zwei Arten erfassen:

Wenn Sie Arbeitszeit eingeben, müssen Sie die Anzahl der Personen, die den Arbeitsgang ausführen sollen, eingeben. Die Zeit wird nicht für einzelne Mitarbeiter erfasst.

Wenn die Einrichtung oder die Fertigung unterbrochen werden muss, können Sie den Arbeitsgang als unterbrochen anhalten und die Ursache für die Unterbrechung auswählen. Dies startet eine Unterbrechungszeiterfassung, die automatisch beendet wird, sobald der Arbeitsgang erneut gestartet wird.

Melden durch Mitarbeiter

Wenn Sie Zeitergebnisse für einzelne Mitarbeiter verfolgen möchten und die Möglichkeit haben, Zeit indirekt zu melden, sollten Sie das Melden durch Mitarbeiter verwenden. Mitarbeiterberichte werden von der Seite Arbeitsgang-Meldecockpit und Zeiterfassung unterstützt und können sowohl mit als auch ohne IFS Arbeitszeiterfassung verwendet werden.

Jeder Mitarbeiter muss manuell oder mit einem Barcode identifiziert werden, um das Arbeitsgang-Meldecockpit zu verwenden. Nur Mitarbeitern, die auf der Seite Fertigungsmitarbeiter erfasst sind, können dies tun. Sie können den Identifikationsdialog so einrichten, dass er automatisch angezeigt wird, nachdem die Seite einige Zeit nicht verwendet wurde (Leerlauf). Die Mitarbeiter-ID wird für die Zeiterfassungs- und Mengentransaktionen gespeichert.

Sie können Arbeitsgänge mithilfe einer der folgenden Filtern nach-Optionen filtern:

Ohne IFS Arbeitszeiterfassung werden die Mitarbeiter direkt unter der Firma auf der Seite Firma/Mitarbeiter definiert.

Mit IFS Arbeitszeiterfassung werden die Mitarbeiter mit dem Assistenten Neue Beschäftigung definiert. Wenn Sie die Fertigungssteuerung in Verbindung mit IFS Arbeitszeiterfassung verwenden, stehen einige zusätzliche Funktionen zur Verfügung.

Melden durch Teams

Wenn eine Gruppe von Personen physisch am gleichen Ort und/oder mit ähnlichen Aufgaben arbeitet, kann das Melden von Teams verwendet werden und steht auf den Seiten Arbeitsgang-Meldecockpit und Zeiterfassung zur Verfügung. Melden durch Teams ermöglicht Ihnen, wie beim Melden durch Mitarbeiter das Zeitergebnis auf der Mitarbeiterebene nachzuverfolgen, aber es muss nur eine Person im Team das Melden verwalten, da die gemeldete Zeit für alle Teammitglieder gilt.

Teams sind als Basisdaten auf der Seite Arbeitsgang-Meldecockpit definiert, und Sie können einen Filter ähnlich wie für Mitarbeiter verbinden. Die Mitglieder des Teams sind nicht als Basisdaten festgelegt, sondern ändern sich dynamisch, wenn Mitarbeiter sich in das Team einstempeln bzw. aus diesem ausstempeln.

Auf der Seite Arbeitsgang-Meldecockpit identifizieren Sie sich als Team entweder manuell oder durch Lesen des Barcodes. Sie können Arbeitsgänge mithilfe einer der folgenden Filtern nach-Optionen filtern:

Mitarbeiter werden beim Beitritt und bei Verlassen des Teams erfasst. Diese Aktion startet und beendet die Zeit für die Arbeitsgänge oder den indirekten Job automatisch, an denen oder dem das Team derzeit arbeitet. Beim Erfassen des Starts eines Arbeitsgangs oder indirekten Jobs für das Team wird die Zeit für alle derzeit im Team befindlichen Mitglieder gestartet. Wenn das Team mehrere Arbeitsgänge parallel ausführt, werden die Arbeitsstunden und die Kosten für jeden Mitarbeiter gemäß der geplanten Gruppengröße auf diese Arbeitsgänge aufgeteilt. Wenn ein Mitarbeiter im Team einstempelt, darf er Arbeitsgänge nicht einzeln melden.

Wenn Sie sich aus der Zeiterfassung abmelden, während Sie in einem Team sind, werden Sie automatisch aus dem Team abgemeldet. Wenn Sie sich wieder anmelden, können Sie je nach den Einstellungen wieder automatisch im Team angemeldet werden.
